Viabiliser un terrain coûte le plus souvent entre 5 000 et 15 000 euros, parfois bien davantage quand les réseaux sont loin. Vous achetez une parcelle et le mot VRD revient partout, sans qu'on vous explique clairement ce qu'il recouvre ni qui règle la facture. Selon que le terrain se trouve en lotissement ou isolé en pleine campagne, le budget n'a rien à voir. On détaille ce que comprend le VRD, comment viabiliser un terrain étape par étape, le coût à prévoir et son lien direct avec l'étude de sol.
Sommaire
VRD, voirie et réseaux divers

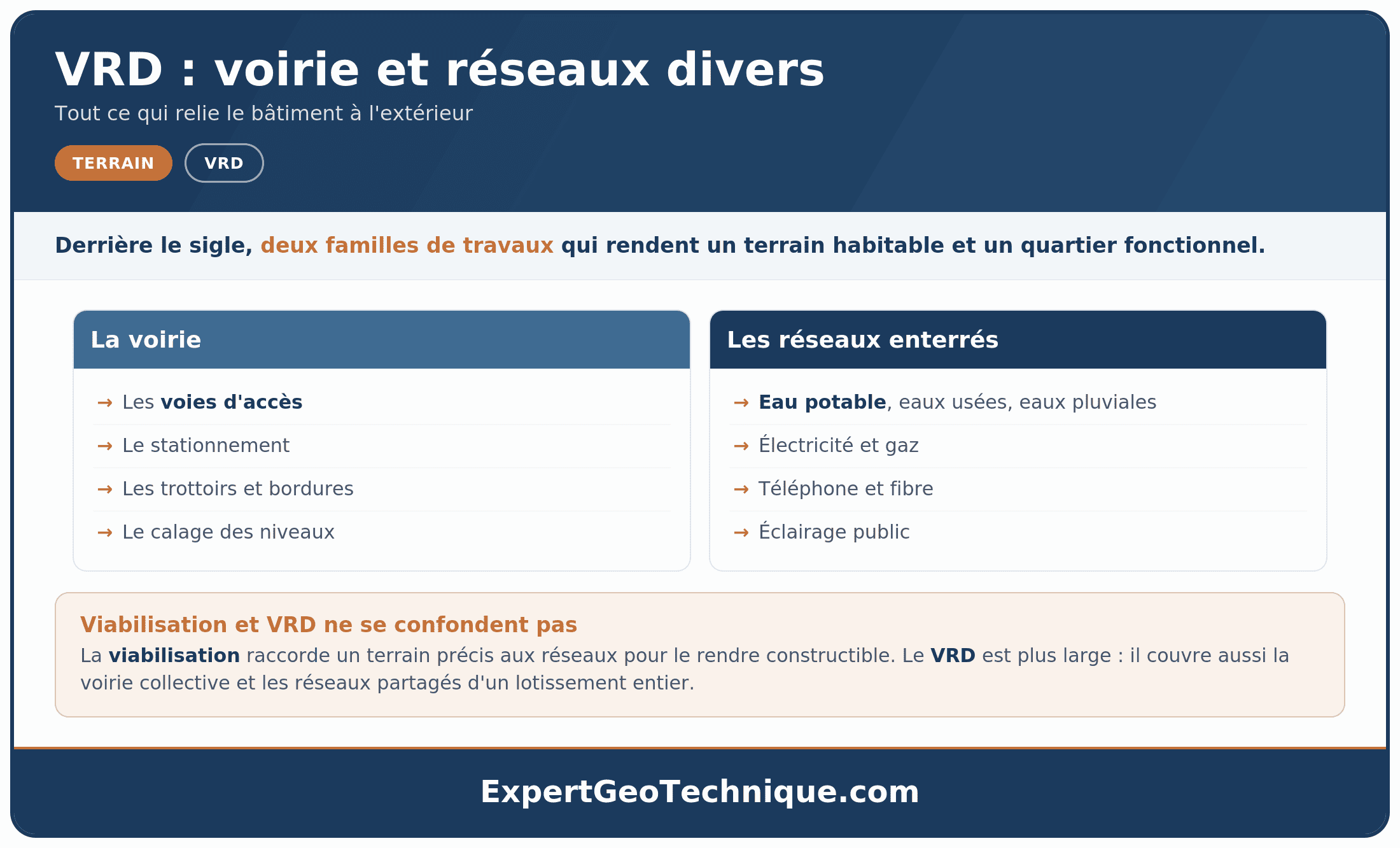

VRD signifie voirie et réseaux divers. Derrière ce sigle, deux familles de travaux qui rendent un terrain habitable et un quartier fonctionnel.
- La voirie rassemble les voies d'accès, le stationnement, les trottoirs et les bordures.
- Les réseaux enterrés regroupent l'eau potable, les eaux usées, les eaux pluviales, l'électricité, le gaz, le téléphone et la fibre, ainsi que l'éclairage public.
Le VRD prend place parmi les études techniques d'un chantier, réunies dans notre guide des études géotechniques. Chacune traite une partie du projet. Le VRD, lui, regarde tout ce qui relie le bâtiment à l'extérieur, sous la voirie comme sous les parcelles.
| Volet | Ce qu'il regroupe sur le terrain |
|---|---|
| Voirie | Voie d'accès, places de stationnement, trottoirs, bordures, calage des niveaux |
| Eau potable | Branchement sur le réseau public, pose du compteur en limite de parcelle |
| Eaux usées | Raccordement au tout-à-l'égout ou dispositif d'assainissement individuel |
| Eaux pluviales | Collecte et évacuation du ruissellement, parfois infiltration sur place |
| Électricité et gaz | Tranchées et coffrets posés par les gestionnaires de réseau |
| Télécom et fibre | Fourreaux pour le téléphone et l'accès internet |
| Éclairage public | Mâts et câblage le long des voies d'un lotissement |
À noter. Viabilisation et VRD ne se confondent pas. La viabilisation concerne un terrain précis, qu'elle rend constructible en le raccordant aux réseaux. Le VRD est plus large. Il couvre aussi la voirie collective et les réseaux partagés d'un lotissement entier.
Viabiliser un terrain, les étapes
Rendre un terrain brut prêt à bâtir suit un ordre logique. Voici le parcours, de la vérification administrative au raccordement final de la maison.
Le plan local d'urbanisme indique si la parcelle accepte une construction. Le certificat d'urbanisme opérationnel précise l'état des équipements et des réseaux qui desservent le terrain.
Un coffret électrique en bord de route, un tampon d'égout ou un regard d'eau en limite donnent une première idée. Plus les réseaux sont loin, plus la tranchée s'allonge.
Eau, électricité, gaz, assainissement et télécom se traitent un par un, chacun auprès de son gestionnaire ou en mairie pour le tout-à-l'égout.
Le terrassier creuse à la profondeur requise pour chaque réseau, qui varie selon la nature de la conduite et les règles applicables, pose les gaines, puis remblaie en compactant.
La partie publique, branchement et compteur en limite, relève des seuls gestionnaires comme Enedis ou le service des eaux. La partie privée relie la maison aux coffrets.
La pose des compteurs en limite de propriété échappe au propriétaire. Seuls les techniciens des gestionnaires interviennent sur le réseau public. Le terrassement entre la maison et les coffrets reste, lui, accessible à une entreprise de votre choix.
Lotissement ou terrain isolé
C'est la distinction qui fait basculer le budget. En lotissement, l'aménageur réalise les VRD avant de mettre les lots en vente. Les réseaux arrivent en limite de parcelle, et l'acquéreur ne paie que ses raccordements privatifs. Le coût des travaux collectifs est déjà compris dans le prix du lot.
En terrain isolé, vendu en diffus, l'acheteur prend toute la viabilisation à sa charge. La facture grimpe avec la distance aux réseaux et la difficulté d'accès.
| Repère | Lot en lotissement | Terrain isolé en diffus |
|---|---|---|
| Qui réalise les VRD | L'aménageur, avant la vente | L'acheteur, après l'achat |
| Position des réseaux | En limite de parcelle | À la distance du réseau public le plus proche |
| À la charge de l'acheteur | Les raccordements privatifs | L'ensemble de la viabilisation |
| Voirie d'accès | Réalisée par l'aménageur | À créer si la parcelle n'est pas desservie |
Un terrain annoncé viabilisé en lotissement réclame donc peu de dépenses de raccordement. Un terrain isolé, lui, demande une vraie estimation avant l'achat, sous peine de mauvaise surprise au moment des devis.
Le plan VRD du bureau d'études
Avant la première pelletée, un bureau d'études traduit le projet en plans chiffrés. Le document de référence porte un nom précis, le plan VRD.
Ce plan rassemble les choix techniques qui guident le chantier :
- le dimensionnement de la voirie et de sa structure de chaussée
- le tracé de chaque réseau, sa profondeur et son point de raccordement
- le calage altimétrique, qui règle les pentes pour l'écoulement des eaux
- les profils en long et en travers des voies
- le phasage des travaux et l'ordre d'intervention des entreprises
Sur une maison isolée, ce travail se limite souvent au tracé des raccordements. Sur un lotissement, il devient une mission complète, avec voirie collective, gestion des eaux et coordination des réseaux entre les lots.
Quand le VRD devient obligatoire
Pour une maison sur un lot déjà viabilisé, aucun texte n'impose une étude VRD à part. Les réseaux sont posés, il reste à raccorder.
La règle change pour un lotissement. Dès qu'un projet crée des voies, des espaces ou des équipements communs à plusieurs lots à bâtir, et les réseaux en font partie, il relève du permis d'aménager, défini à l'article R421-19 du code de l'urbanisme. L'aménageur conçoit et réalise alors les VRD avant de commercialiser les lots.
Important. L'étude VRD n'est pas une obligation légale autonome, à la différence de l'étude de sol imposée au vendeur d'un terrain en zone argileuse. C'est la création de voiries et de réseaux communs qui déclenche le permis d'aménager, instruit en mairie sous trois mois.
La demande de permis d'aménager et la liste des pièces sont détaillées par le service public de l'urbanisme. Pour un acheteur de lot, le point à retenir tient en une phrase. Si vous achetez dans un lotissement régulier, les VRD ont déjà été conçus et financés par l'aménageur.
Trois documents publics aident à voir comment ces règles s'appliquent sur le terrain :
Le budget de la viabilisation
En moyenne, viabiliser un terrain revient à 5 000 à 15 000 euros pour des réseaux proches. La note dépasse souvent 20 000 euros sur un terrain isolé, en pente ou éloigné du réseau public.
Le coût se construit poste par poste. Chaque réseau a son interlocuteur et son tarif propre.
| Poste de viabilisation | Ordre de grandeur |
|---|---|
| Raccordement eau potable | 1 000 à 2 000 € |
| Raccordement électricité | 1 000 à 3 000 € |
| Raccordement tout-à-l'égout | 3 000 à 8 000 € |
| Lot en lotissement, raccordements privatifs | autour de 5 000 € |
| Terrain isolé, viabilisation complète | 10 000 à 20 000 € et plus |
Fourchettes courantes pour une maison individuelle. Le montant final dépend de la distance aux réseaux, de l'accès au terrain et de la longueur des tranchées.
Deux réflexes limitent les dérapages. Demandez un certificat d'urbanisme opérationnel avant d'acheter, car ce document gratuit indique l'état des équipements et des réseaux qui desservent la parcelle. Faites ensuite chiffrer chaque poste à part, et comparez les devis au mètre linéaire de tranchée, car c'est la longueur à creuser qui pèse le plus sur la facture.
Les pièges qui font gonfler la facture
- confondre un terrain constructible et un terrain viabilisé, deux choses différentes
- signer sans avoir mesuré la distance entre la parcelle et le réseau public
- oublier la taxe de raccordement réclamée par certaines communes
- vouloir réaliser soi-même la partie publique, réservée aux gestionnaires
- négliger le compactage des tranchées, source de tassements et de fissures plus tard
Pourquoi le VRD dépend du sol
Voirie et réseaux ne se posent pas sur n'importe quel sol sans le connaître. Trois points relient le VRD à l'étude géotechnique du terrain.
| Sujet | Ce que le sol commande |
|---|---|
| Tenue de la voirie | L'épaisseur de la chaussée se calcule sur la portance du sol, mesurée par essai de plaque. Un sol faible réclame une couche de forme renforcée. |
| Évacuation des eaux pluviales | L'infiltration sur place n'est possible que si le sol laisse passer l'eau. Une argile compacte impose une autre solution de rejet. |
| Remblai des tranchées | Le matériau qui recouvre les gaines se compacte sous contrôle, faute de quoi la voirie s'affaisse au-dessus du réseau. |
La portance de la plateforme conditionne le dimensionnement de la chaussée, comme le rappellent les guides de conception des chaussées publiés par le Cerema. C'est au géotechnicien de définir la couche de forme adaptée. Côté tranchées, la norme NF P 98-331 cadre leur ouverture, leur remblayage et la réfection de la voirie au-dessus.
Un terrain argileux qui gonfle, un remblai mal compacté ou une nappe haute laissent des traces sur la voirie comme sur les fondations. L'étude de sol éclaire les deux à la fois, ce qui en fait le premier réflexe avant de viabiliser.
Questions fréquentes
Qu'est-ce qu'une étude VRD
Que signifie l'acronyme VRD
Quels réseaux couvre une étude VRD
Quelle différence entre viabilisation et VRD
L'étude VRD est-elle obligatoire
Comment se passe la viabilisation d'un terrain
Combien coûte la viabilisation d'un terrain
Quelle différence entre lotissement et terrain diffus
Qu'est-ce qu'un plan VRD
Qui réalise une étude VRD
Quel est le lien entre étude VRD et étude de sol
Faut-il un permis d'aménager pour viabiliser un terrain
À retenir
- VRD veut dire voirie et réseaux divers, deux volets, la voirie et les réseaux enterrés du terrain.
- La viabilisation raccorde un terrain aux réseaux. Le VRD est plus large et inclut la voirie collective d'un lotissement.
- En lotissement, l'aménageur réalise les VRD avant la vente. En terrain isolé, l'acheteur paie toute la viabilisation.
- Le budget va de 5 000 à 15 000 euros pour des réseaux proches, davantage si le terrain est éloigné.
- La voirie, l'infiltration des eaux et le remblai des tranchées dépendent du sol, que l'étude géotechnique mesure.
